Фундамент для склада в Тюмени: какие данные нужны, чтобы сравнить плиту и сваи

Площадь склада сама по себе не определяет тип фундамента. Плитное, свайное и при необходимости другие решения сравнивают по результатам изысканий, нагрузкам, расчёту деформаций и условиям площадки. Нагрузки на пол и фундамент здания проверяют по принятой проектом схеме их работы.
Содержание статьи
Площадь склада показывает масштаб здания, но не позволяет выбрать фундамент. Два склада с одинаковым пятном застройки могут различаться нагрузками от каркаса и оборудования, состоянием грунтов и требованиями к допустимым деформациям. Поэтому плитное и свайное решения сравнивают после инженерных изысканий, сбора нагрузок и расчётов проектировщика. При необходимости рассматривают и другие варианты основания. Проектирование оснований зданий регулирует СП 22.13330.2016, свайных фундаментов — СП 24.13330.2021. При работе с ними учитывают действующие изменения и область применения.
Почему площади здания недостаточно
Площадь не показывает, как нагрузка передаётся на основание. Для выбора важны расположение колонн и стен, усилия в опорах, особенности каркаса, оборудование и требования к работе конструкций. Нужны также данные о грунтах в объёме, достаточном для проектирования на конкретной площадке.
Представим два здания одинаковой площади. В одном проекте меняется шаг колонн, в другом предусмотрено оборудование с локальными нагрузками. Даже если внешние размеры совпадают, усилия в опорах и требования к деформациям могут оказаться разными. Это повод сравнить расчётные варианты, а не автоматически выбрать сваи или плиту.
Для застройщика полезно разделить два вопроса: как выбранный вариант передаст нагрузки основанию и будут ли перемещения приемлемы для здания и его эксплуатации. Ответ зависит от проекта и результатов изысканий.
Сначала — данные площадки
Проектировщику необходимы инженерно-геологические материалы по участку: состав и свойства грунтов, условия их залегания, сведения о подземных водах и другие данные, значимые для проектируемого здания. Требования к инженерным изысканиям для строительства приведены в СП 47.13330.2016. Не стоит подменять данные по площадке отчётом с соседнего участка: пригодность ранее выполненных изысканий оценивают для конкретного объекта.
Важна и схема размещения склада. Она помогает увидеть расположение основных опор, пристроек, въездов и инженерных сетей, а также существующие здания и ограничения для производства работ. Если на участке уже выполнена подготовка или есть подземные сооружения, об этом тоже сообщают проектировщику.
Для Тюмени и Тюменской области нельзя выбрать тип основания по общему представлению о «местных грунтах». Регион указывает местоположение объекта, но не заменяет изыскания на его площадке. Пока исходных данных недостаточно, можно обозначить варианты для проверки, но не утверждать, что один из них подходит складу.
Затем — нагрузки от здания и оборудования
Данные о нагрузках собирают совместно с проектировщиками здания и технологической части. Нужны схема каркаса, расположение колонн и стен, расчётные нагрузки на опоры, сведения об оборудовании и предполагаемом использовании помещений. Если проект ещё развивается, важно различать уже принятые решения и параметры, которые могут измениться. Нагрузки, воздействия и их сочетания для расчёта зданий рассматриваются в СП 20.13330.2016.

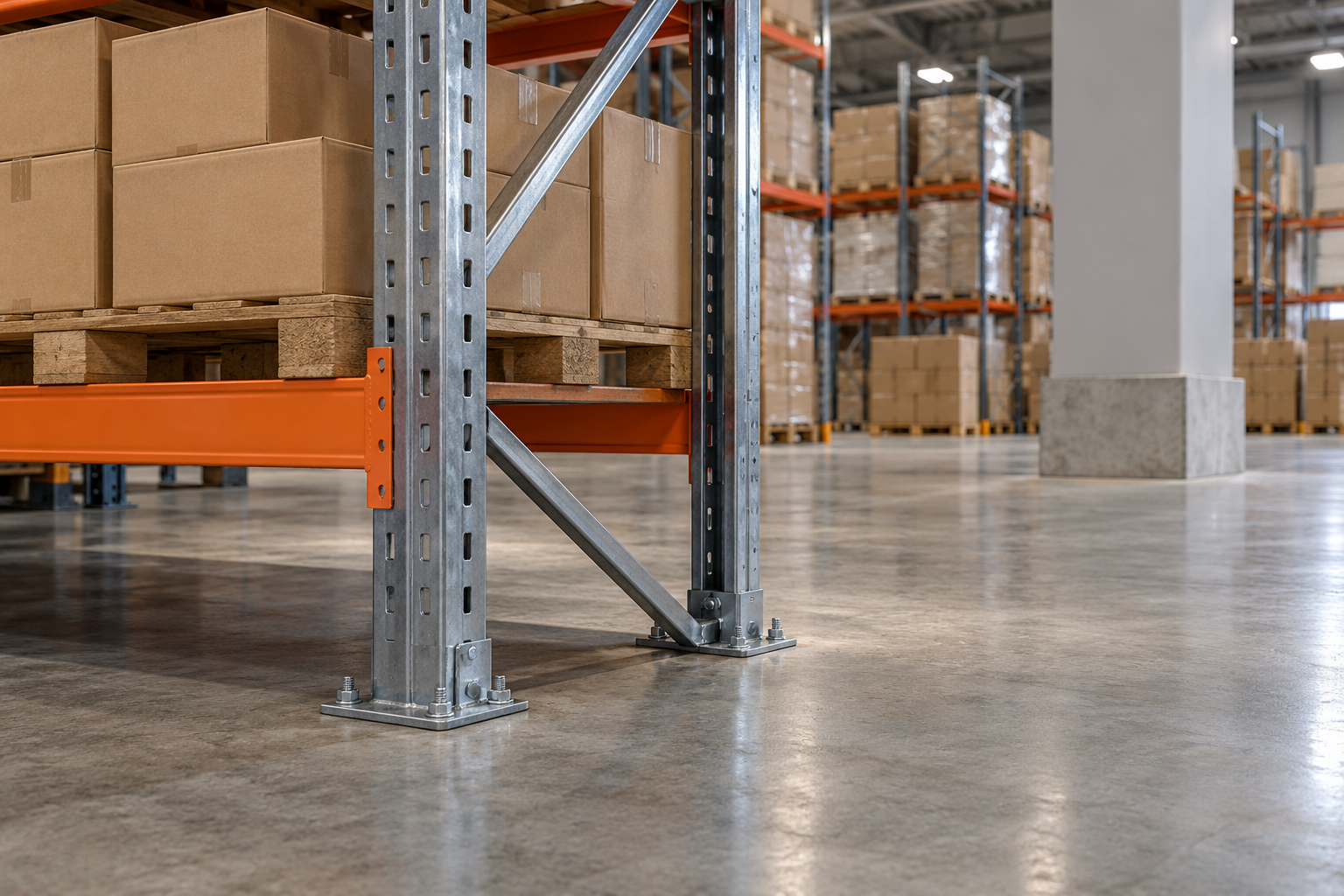

Для склада особенно важно не смешивать нагрузки на пол с нагрузками на фундамент здания. Стеллажи, техника и складируемая продукция требуют проверки конструкций, которым по проекту передаются их нагрузки. В одном случае существенны параметры пола и основания под ним, в другом нагрузка затрагивает несущие конструкции или отдельные фундаменты. Без схемы передачи усилий нельзя ни отнести всё оборудование к фундаменту здания, ни заранее исключить его влияние. Проектирование полов имеет собственную область требований — СП 29.13330.2011.
Проектировщику также нужны требования к допустимым перемещениям конструкций и сведения об оборудовании, чувствительном к ним. Сравнение будет неполным без оценки осадок и их неравномерности. Состав необходимых проверок определяют для принятой конструктивной схемы, в том числе с учётом СП 22.13330.2016 и, если рассматривают сваи, СП 24.13330.2021 с действующими изменениями.

Как сравнивать плитное и свайное решения

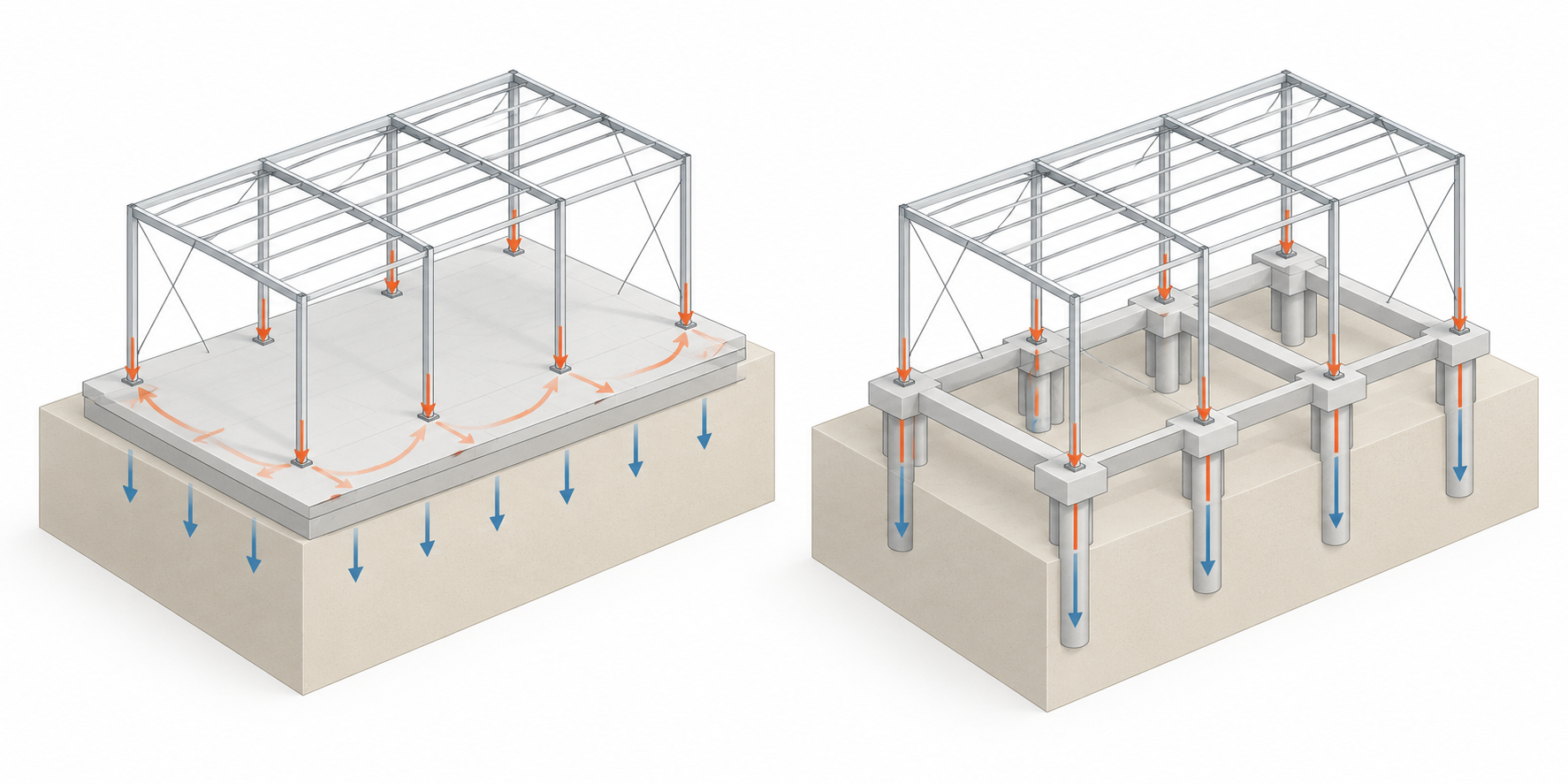

Сравнивают не названия конструкций, а варианты, рассчитанные для одних исходных условий. Плита передаёт нагрузки основанию через свою площадь. В свайном решении передача усилий зависит от принятой схемы работы свай, ростверка и их взаимодействия с грунтом. Само по себе это различие не доказывает преимущество какого-либо варианта.
| Вопрос для сравнения | Плитное решение | Свайное решение |
|---|---|---|
| Как передаются нагрузки? | Проверить распределение усилий через плиту на грунтовое основание. | Проверить передачу усилий по принятой проектной схеме, в том числе работу свай и ростверка. |
| Какие данные о грунтах нужны? | Оценить свойства грунтов в зоне влияния плиты и неоднородность основания. | Оценить грунты в зоне работы свай и условия устройства выбранной конструкции. |
| Как оценить деформации? | Рассчитать осадки и их неравномерность для схемы здания. | Рассчитать перемещения свайного основания и их влияние на конструкции. |
| Что уточнять в составе работ? | Подготовку основания, армирование, бетонирование и контроль по проекту. | Устройство предусмотренных проектом конструкций, контроль, а также испытания, если они предусмотрены проектом и применимыми требованиями. |
Таблица помогает поставить вопросы проектировщику, но не выбирает фундамент вместо расчёта. Плита и сваи не исчерпывают возможные решения: если исходные условия этого требуют, проектировщик рассматривает другие варианты. Для прошедших необходимые проверки решений сравнивают состав работ, ограничения площадки и параметры, заданные проектом. Размеры элементов и объёмы определяют для разработанных вариантов, а не по площади склада.

От проектного выбора — к составу работ
После определения проектного решения разговор с подрядчиком становится предметнее. Для него полезны актуальные чертежи и спецификации, результаты изысканий, ведомости объёмов при их наличии, требования к последовательности работ и условия доступа на площадку. По одному плану здания нельзя достоверно определить объём бетонирования или работ по устройству основания.
Отдельно уточняют границы ответственности: кто выполняет подготовку площадки, устройство конструкций фундамента, армирование, бетонирование, контроль качества и сопутствующие работы. Не следует считать, что подряд на фундамент автоматически включает промышленный пол или все земляные работы. Состав закрепляют в проектной и договорной документации.
На странице МАСКАТ о монолитных работах склады названы среди коммерческих объектов, упомянуты фундаменты и монолитные конструкции по проекту. Организация может обратиться с описанием задачи, даже если проект ещё не готов. При этом страница не подтверждает возможность выполнить конкретный объём работ, устройство свайного или плитного фундамента на данном объекте либо доступность исполнителей: это уточняют после изучения проекта и площадки.
Какие данные подготовить для проектировщика
- Схему участка и размещения склада, сведения о существующих зданиях и коммуникациях.
- Имеющийся отчёт об инженерных изысканиях с указанием объекта и времени их выполнения — для оценки применимости к новому проекту.
- План и конструктивную схему здания, расположение колонн, стен и деформационных швов, если они предусмотрены.
- Расчётные нагрузки на несущие элементы либо исходные сведения для их определения.
- Данные об оборудовании, стеллажах, движении техники и предполагаемой передаче их нагрузок.
- Известные требования к допустимым перемещениям конструкций и оборудования.
- Ограничения площадки и перечень решений, которые ещё могут измениться.
Если части сведений пока нет, это не препятствует первому обсуждению задачи. Отметьте пробелы: проектировщик сможет определить, что нужно получить до сравнения вариантов, а что уточнить позже.
Частые вопросы
Если грунты слабые, обязательно нужны сваи?
Нет. Нужно установить характеристики и распространение грунтов, нагрузки от здания и требования к деформациям, затем проверить применимые варианты. Одного описания грунтов недостаточно для выбора фундамента.
Стеллажные нагрузки влияют на выбор основания?
Могут влиять. Это зависит от конструкции пола и стеллажей, расположения их опор и принятой схемы передачи усилий. Проектировщику нужны параметры оборудования, а не только общая вместимость склада.
Плита фундамента и пол склада — одно и то же?
Не обязательно. Плита может быть частью несущего основания здания, а пол выполняет эксплуатационные задачи. Как они взаимодействуют и какие основания требуется рассчитать, определяет проект; бетонная поверхность сама по себе не означает, что она служит фундаментом.
